Zbuduj dom w miesiąc! Historia budowy domu prefabrykowanego
Przebieg montażu domu prefabrykowanego - fotoreportaż z autentycznej budowy. Czas budowy - od chwili przywiezienia elementów domu do zakończenia prac wykończeniowych zakontraktowanych z wykonawcą trwał miesiąc.

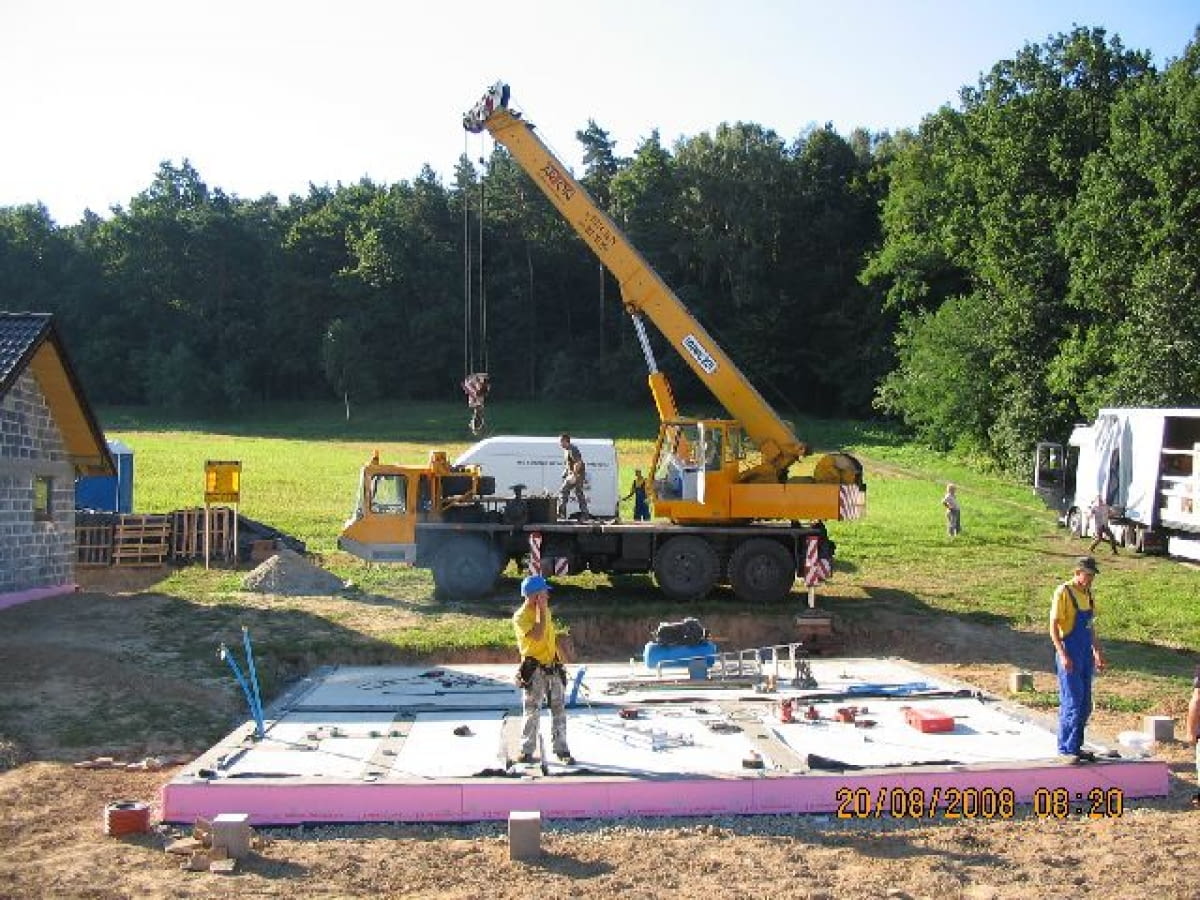

1 z 4
2 z 4
3 z 4
4 z 4
Teoretycznie każdy dom -zamawiany pod klucz nie powinien zajmować inwestorowi zbyt wiele czasu. W końcu po to inwestorzy decydują się na montaż domów gotowych, aby nie musieć biegać za ekipą po placu budowy. Zasadnicza różnica w budowie domu metodami tradycyjnymi, a budową domu prefabrykowanego polega na tym, że inwestor, który chce mieć dom gotowy musi wytężyć siły przy przygotowaniu inwestycji - dokładnie ustalić rozplanowanie pomieszczeń, rozmieszczenie urządzeń, do których trzeba będzie doprowadzić instalacje, zdecydować o wszystkich instalacjach, jakie mają być rozprowadzone w domu, zorganizować zaplecze dla ciężkiego sprzętu, który przywiezie dom w paczkach. Po tych wszystkich przygotowaniach może odpocząć w trakcie budowy. Osoba budująca dom murowany przygotowań ma niewiele i są one rozłożone w czasie, ale później musi doglądać prac i decydować o wielu rzeczach w trakcie budowy. Musi więc uczestniczyć w budowie, we własnym dobrze pojętym interesie.
Do głównych zadań inwestora - przed budową domu prefabrykowanego należy rozwiązanie następujących problemów: jak zapewnić dźwigowi pole manewru, jak zapewnić możliwość podjechania (parkowania) naczepie z prefabrykatami. W praktyce rzecz sprowadza się do ustalenia terminu wizyty (formalnie: wizji lokalnej) przedstawiciela producenta domu na działce. Przedstawiciel analizuje przebieg ewentualnych mediów, ustala potencjalne trudności z dojazdem tirów, dźwigu itd. Ustalenia, które zapadną podczas wizji lokalnej obligują obie strony czyli inwestora i przedstawiciela producenta domu do odpowiednich działań. Najczęściej odbywa się to w ten sposób, że przedstawiciel producenta domu (popularnie zwany "opiekunem domu") dostarcza komplet stosownych dokumentów z instrukcją - gdzie należy je złożyć, następnie inwestor musi je zanieść do stosownych urzędów. Dokumenty są przygotowane profesjonalnie, więc inwestor nie powinien mieć problemu z dopełnieniem wymaganych formalności, ani obaw, że o jakichś formalnościach zapomni lub ich zaniedba w wyniku niewiedzy.
Wraz z domami prefabrykowanymi - pojawił się na naszym rynku nowy zawód: opiekun budowy (przedstawiciel producenta). Jest to osoba, która inwestorowi towarzyszy - odpowiadając na najróżniejsze pytania, pomagając we wszystkich czynnościach związanych z przygotowaniem budowy - od początku tj, od chwili kiedy inwestor podjął decyzję aby mieć dom. Opiekunowie, przedstawiciele (celowo używam obu nazw) działają na określonym terenie (zwykle województwo), mają swoje strony internetowe, na których pokazują już zrealizowane - nadzorowane przez nich budowy. Jeśli inwestor wyrazi zgodę - montaż domu lub jego wykończenie odbywa się publicznie. Producent domu za pomocą ogłoszeń w prasie lub w sieci (na swoich stronach firmowych) zaprasza na plac budowy wszystkich, którzy chcą poznać technologię prefabrykowaną. Warto odwiedzić taką budowę, bowiem nie ma lepszego sposobu poznania technologii niż rozmowa z kimś, kto już ma budowę za sobą
Zobacz najważniejsze etapy budowy domu prefabrykowanego - galeria zdjęć .
Dom, który opisujemy został zamówiony do stanu deweloperskiego. Dlatego Dziennik budowy owego domu zawierał następujące pozycje i czas ich realizacji, co podajemy dla ewentualnych porównań:
Do głównych zadań inwestora - przed budową domu prefabrykowanego należy rozwiązanie następujących problemów: jak zapewnić dźwigowi pole manewru, jak zapewnić możliwość podjechania (parkowania) naczepie z prefabrykatami. W praktyce rzecz sprowadza się do ustalenia terminu wizyty (formalnie: wizji lokalnej) przedstawiciela producenta domu na działce. Przedstawiciel analizuje przebieg ewentualnych mediów, ustala potencjalne trudności z dojazdem tirów, dźwigu itd. Ustalenia, które zapadną podczas wizji lokalnej obligują obie strony czyli inwestora i przedstawiciela producenta domu do odpowiednich działań. Najczęściej odbywa się to w ten sposób, że przedstawiciel producenta domu (popularnie zwany "opiekunem domu") dostarcza komplet stosownych dokumentów z instrukcją - gdzie należy je złożyć, następnie inwestor musi je zanieść do stosownych urzędów. Dokumenty są przygotowane profesjonalnie, więc inwestor nie powinien mieć problemu z dopełnieniem wymaganych formalności, ani obaw, że o jakichś formalnościach zapomni lub ich zaniedba w wyniku niewiedzy.
Wraz z domami prefabrykowanymi - pojawił się na naszym rynku nowy zawód: opiekun budowy (przedstawiciel producenta). Jest to osoba, która inwestorowi towarzyszy - odpowiadając na najróżniejsze pytania, pomagając we wszystkich czynnościach związanych z przygotowaniem budowy - od początku tj, od chwili kiedy inwestor podjął decyzję aby mieć dom. Opiekunowie, przedstawiciele (celowo używam obu nazw) działają na określonym terenie (zwykle województwo), mają swoje strony internetowe, na których pokazują już zrealizowane - nadzorowane przez nich budowy. Jeśli inwestor wyrazi zgodę - montaż domu lub jego wykończenie odbywa się publicznie. Producent domu za pomocą ogłoszeń w prasie lub w sieci (na swoich stronach firmowych) zaprasza na plac budowy wszystkich, którzy chcą poznać technologię prefabrykowaną. Warto odwiedzić taką budowę, bowiem nie ma lepszego sposobu poznania technologii niż rozmowa z kimś, kto już ma budowę za sobą
Zobacz najważniejsze etapy budowy domu prefabrykowanego - galeria zdjęć .
Dom, który opisujemy został zamówiony do stanu deweloperskiego. Dlatego Dziennik budowy owego domu zawierał następujące pozycje i czas ich realizacji, co podajemy dla ewentualnych porównań:
Dzień montażu | zakres wykonywanych prac | ||
1 dzień | montaż zewnętrznych i wewnętrznych ścian parteru | ||
1 dzień | montaż elementów stropu | ||
2 dzień | montaż zewnętrznych i wewnętrznych ścian piętra | ||
2 dzień | montaż elementów dachu | ||
3 - 7 dzień | prace blacharskie na dachu | ||
3 - 7 dzień | montowanie okien dachowych | ||
3 - 7 dzień | kładzenie dachówek | ||
3 - 7 dzień | murowanie komina spalinowego do kominka | ||
3 - 7 dzień | przygotowanie ścian i podłóg do położenia instalacji | ||
8 - 12 dzień | montowanie rynien | ||
8 - 12 dzień | przygotowywanie elewacji zewnętrzna do położenia tynku | ||
8 - 12 dzień | wykonanie instalacji wodna-ej i kanalizacyjnej | ||
13 - 16 dzień | montowanie drewnianych balkonów | ||
13 - 16 dzień | wykonanie instalacji elektryczne, alarmowej, telefonicznej, TV, bramofonowej. | ||
17 - 23 dzień | ocieplenie styropianem płyty fundamentowej oraz stropu | ||
17 - 23 dzień | wykonanie wylewek cementowych na parterze i na piętrze | ||
17 - 23 dzień | zakładanie parapetów zewnętrznych | ||
17 - 23 dzień | malowanie lakierem wszystkich widocznych elementów drewnianych | ||
17 - 23 dzień | ocieplanie końcowe wewnętrznych przestrzeni ścian i sufitów | ||
17 - 23 dzień | przykręcanie płyt OSB na sufitach parteru i piętra | ||
17 - 23 dzień | szczelne łączenie folii izolacyjnej na ścianach i sufitach | ||
24 - 33 dzień | wykonanie tynków zewnętrznych | ||
24 - 33 dzień | przykręcanie płyt gipsowych | ||
24 - 33 dzień | szpachlowanie ścian i sufitów | ||
24 - 33 dzień | trzykrotne malowanie ścian i sufitów | ||
24 - 33 dzień | zakładanie drewnianej podłogi i balustrad na balonach | ||
24 - 33 dzień | prace wykończeniowe |
Zapisz się na NEWSLETTER. Co tydzień najnowsze wiadomości o budowie, remoncie i wykańczaniu wnętrz w Twojej poczcie e-mail: Zobacz przykład
>
Skomentuj:
Zbuduj dom w miesiąc! Historia budowy domu prefabrykowanego
